软膜天花真正“翻车”的点,往往不是膜材本身,而是前面的骨架、灯光、收边没做细:水平线差一点,灯腔深浅不一,或者卡条没打牢,最后你会看到——边缘起波、灯光发花、局部发暗、甚至后期检修麻烦到想拆顶。
下面这套流程,是现场最常用、也最稳的一套做法。你可以按工程类型直接套用:

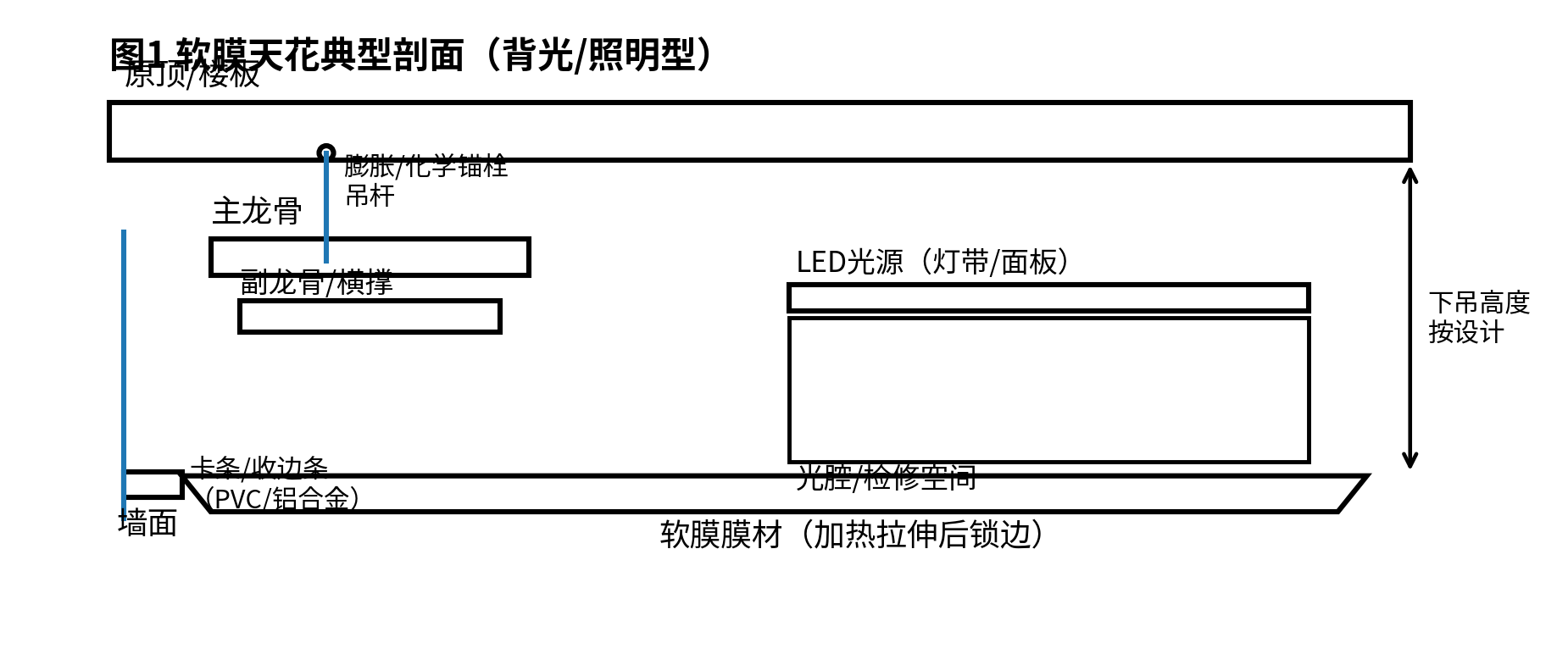

照明型/灯箱型软膜(需要龙骨 + 光腔,效果最“高级”,见图1、图3)


装饰型软膜(有些项目不做整面发光,但收边/卡条逻辑一致,见图2、图4)




1)空间基准线:
先用激光水平仪打出一圈水平线(这条线就是软膜最终的“天花线”)。水平线确认后,所有卡条、灯箱框架、吊点高度都以它为准。
2)灯光方案:
是做“整面均匀发光”,还是只做局部灯槽/造型?

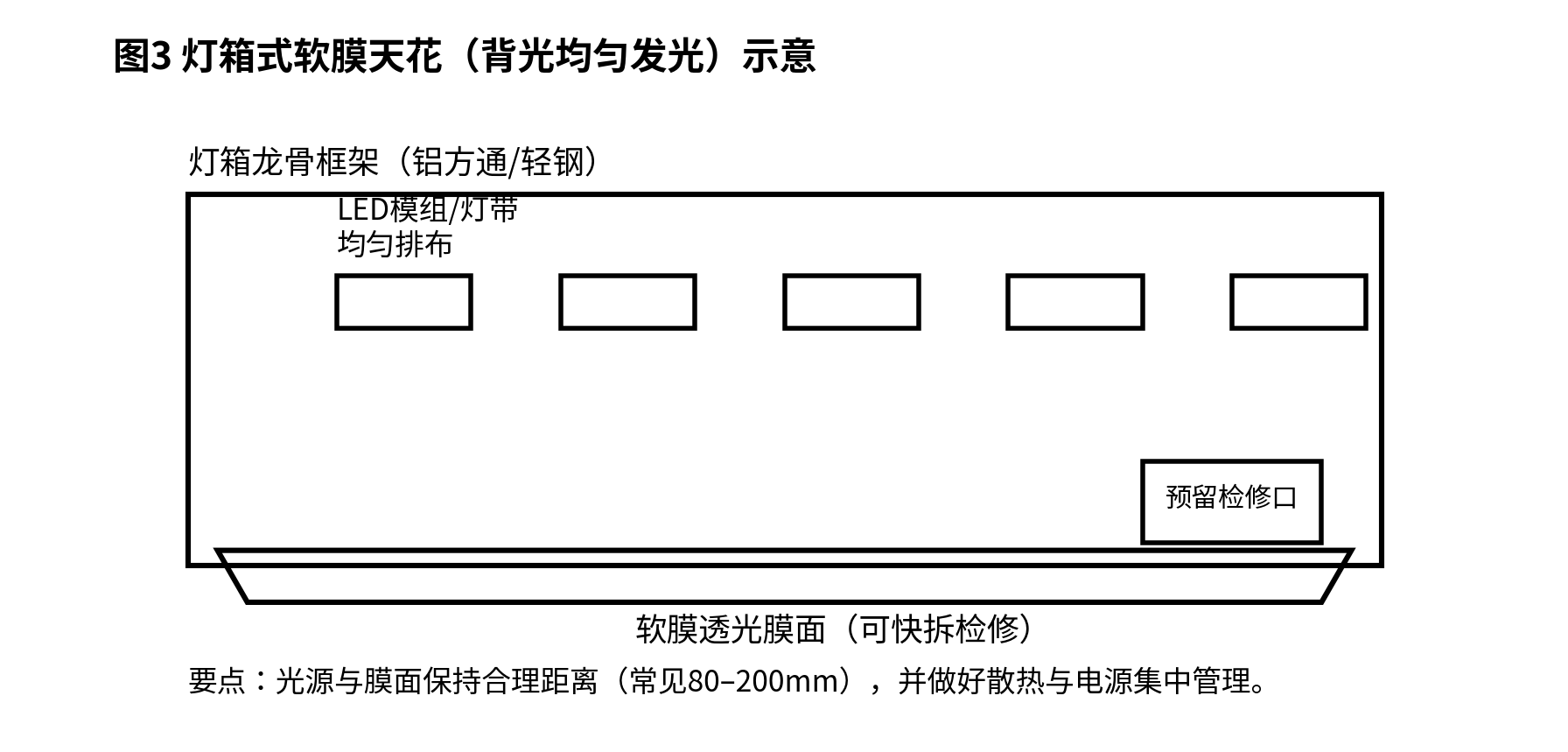

整面发光:要有稳定的龙骨框架 + 合理光腔(常见 80–200mm),见图3
局部发光:更考验灯位与收边细节,建议先做一小段样板
3)检修怎么留:
电源、驱动、控制器放哪里?检修口在哪里?(图3里有“预留检修口”的示意)
这一步不做,后期“灯坏了怎么换”就会变成硬伤。
主材:软膜膜材、周边卡条(PVC/铝合金)、扣边条/插刀条
龙骨系统(照明/灯箱型常用):**轻钢龙骨或铝方通/铝型材、吊杆/吊件、连接件
光源:LED灯带/模组/面板 + 电源驱动(建议集中放置,便于检修)
辅材:膨胀/化学锚栓、自攻螺丝、胶带、线管、扎带
工具:激光水平仪、卷尺、冲击钻、切割机、热风机/专用加热设备、软膜铲刀、绝缘工具
复尺:长宽、梁位、空调/喷淋/烟感位置
放样:水平线、灯位、检修口位、分格线
关键:造型边/收口边要提前确认,不然后面卡条会“无处可去”
顶面/墙面是否牢固、是否空鼓
潮湿/渗水区域先处理(软膜能防潮,但基层渗水会连带电气风险)
强度不够的墙体,要改用更适合的固定方式(加固板/化学锚栓等)
照明型通常需要龙骨框架承载灯具与结构:

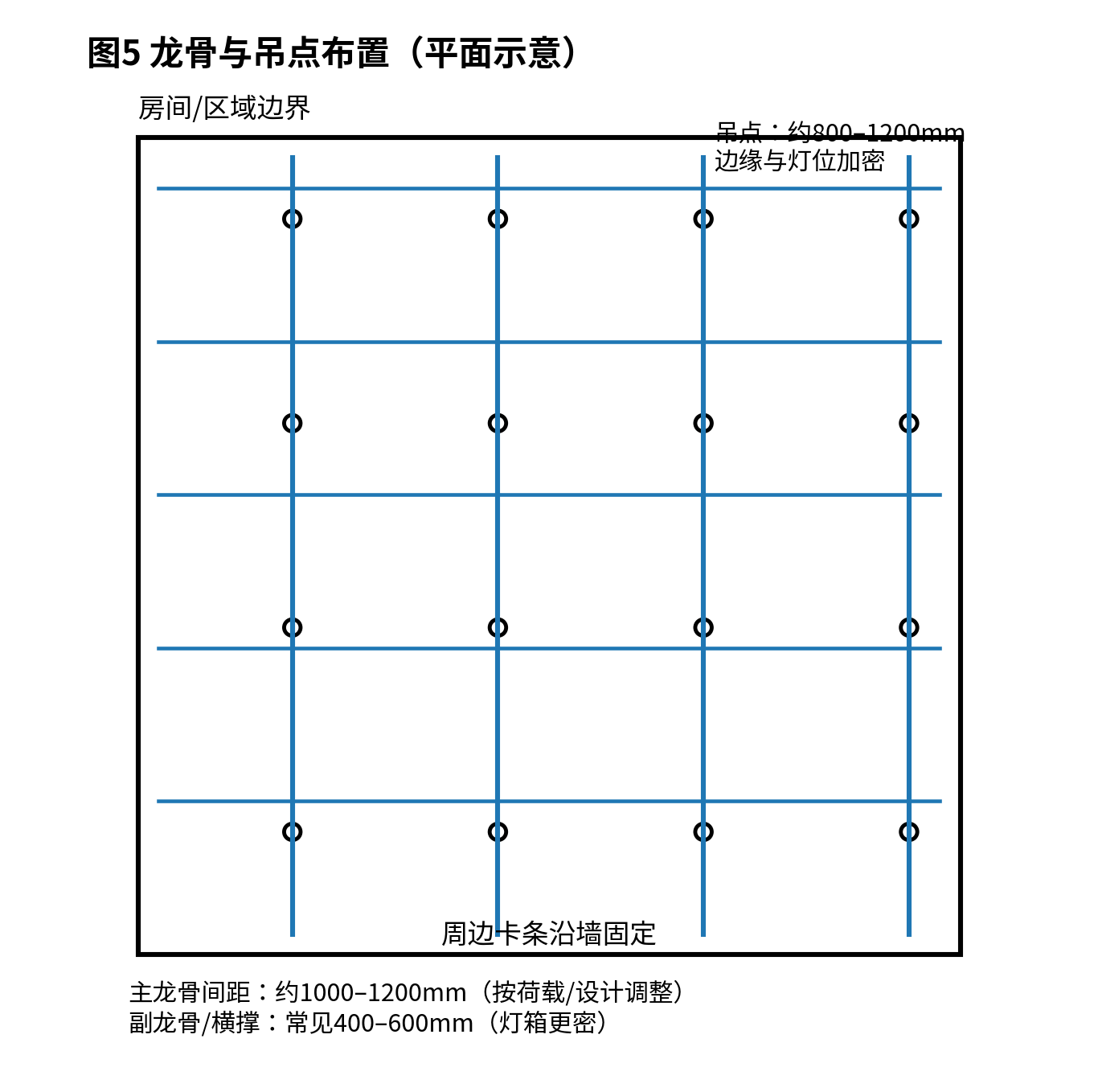

吊点间距常见 800–1200mm(边缘、灯位、受力处加密)
主龙骨间距常见 1000–1200mm(按跨度与荷载调整)
副龙骨/横撑常见 400–600mm(灯箱更密)
平面布置可参考图5。
框架四边要直、角要正
大面积灯箱建议增加斜撑或加密横撑
灯腔深度尽量一致(不一致会导致发光不匀)
线走线管,电源集中、分区清晰
灯带/模组排布尽量均匀(图3)
上膜前必须试灯:看是否频闪、是否暗区、色温是否一致
很多现场的暗区问题,其实不是膜,是灯排布与光腔距离没控制好。
卡条相当于软膜的“边框”,牢不牢、直不直,决定了最终观感。
先沿水平线定位卡条
固定点间距建议 150–200mm,转角/受力处加密(见图2)

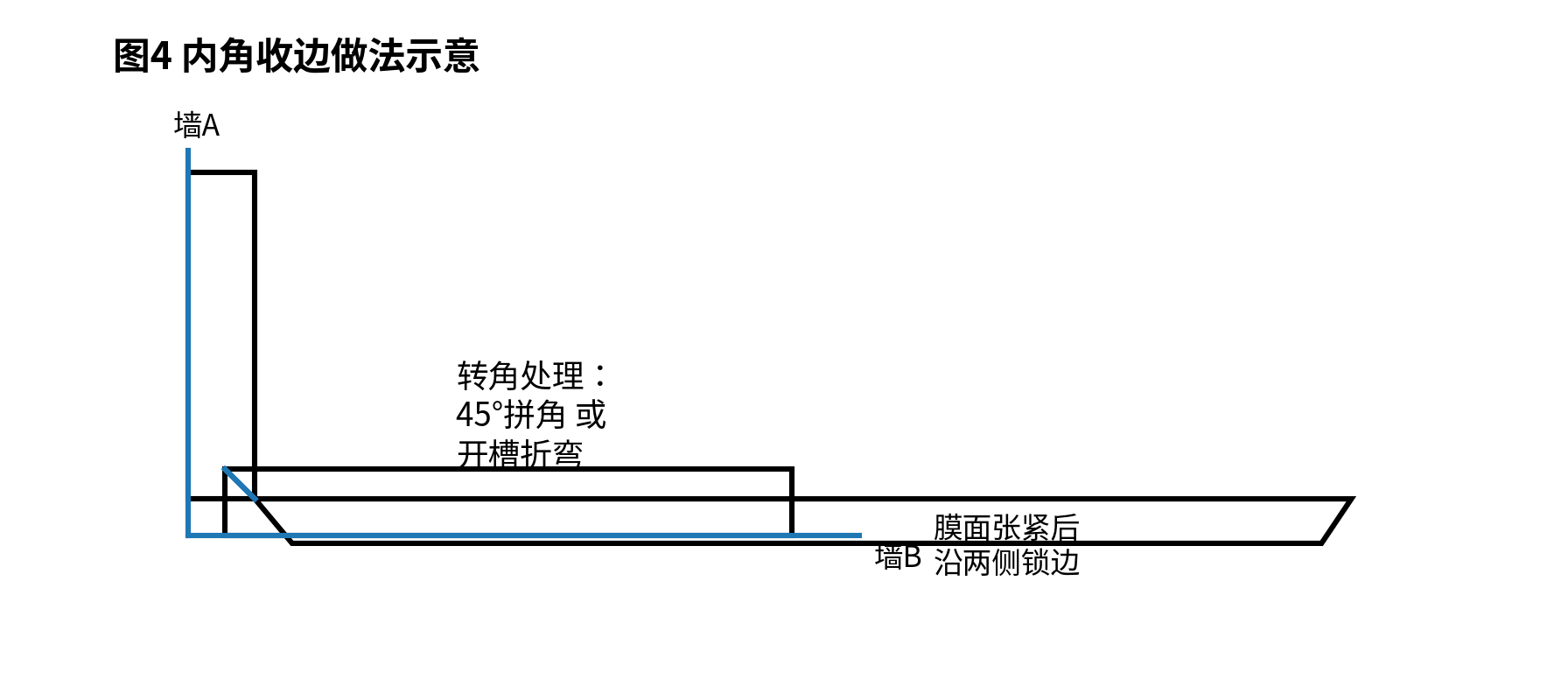

内角处理:45°拼角或开槽折弯(见图4)
卡条固定完成后,建议整体复核一次:直线是否顺、转角是否贴合
光腔内的灰、手印、线头,都会在开灯后“放大”
这一步做完再试灯一次,确认无死灯、无暗带、无异常发热
安装逻辑是:先定位,再对称锁边,最后收口。
先把膜材在室内回温、展开
加热到膜材更柔顺的状态(常见做法是均匀加热,别只吹一个点)
先锁一个角 → 对角 → 两侧对称推进 → 最后细收边
剖面与锁边关系可看图1、图2。
检修口开合顺畅、位置好找
四边收口无明显波浪、无拉裂
灯光均匀、无明显暗带、无眩光点
1)边缘起波
多半是卡条不在同一水平、固定点过稀、或锁边顺序不对。按图2加密固定点,再按“对称锁边”处理,通常能解决。
2)发光不均、出现暗带
重点检查:灯排布是否均匀、光腔距离是否一致(图3),以及电源分区是否压降导致亮度不一。
3)转角不服帖、收边缝大
转角没处理好。按图4做45°拼角或开槽折弯,转角处固定点加密。
4)后期检修困难
最常见:电源藏得太深、检修口没留或位置不合理。建议“电源集中 + 明确检修口”。
